close
這裡記錄每天進度, 由拆除到初步泥作完工
4/6 開工到 4/26 泥作初步結束, 花了21天, 實際工作日是約15天.
這還只是間小小16坪的屋子哩, 所以動到基礎工程都是費時費工.
裝修記錄-2 請見 http://elizas1201.pixnet.net/blog/post/26878414
裝修記錄-3 請見 http://elizas1201.pixnet.net/blog/post/26913096
裝修記錄-4 請見 http://elizas1201.pixnet.net/blog/post/27026827

2011.4.26 (二)

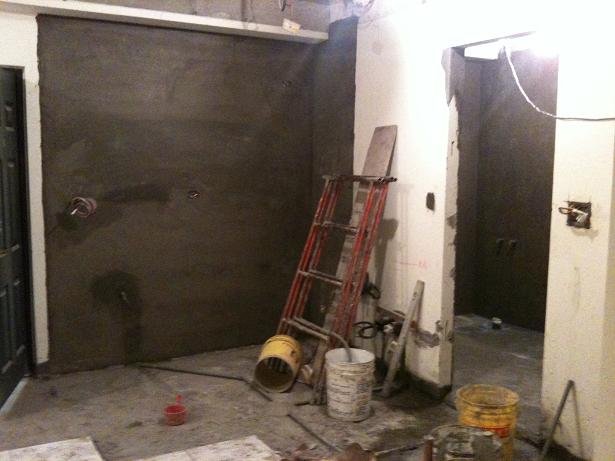

早上收到設計師的來信, 今天泥作應該會完工.
只剩廚房地磚的填縫, 這個要等清潔完工前才做, 以免髒掉.

設計師說浴室門的大理石門檻是請泥作師傅最後一起固定
因為用泥作固定比較牢固也不會有漏水之虞.
衛浴磁磚是請師傅用比較費工的方式去施工,
每片磁磚都是用一片一片用純水泥加海菜粉慢慢貼上去的,
這樣看起來施工進度很慢,可是這種作法日後絕不會有膨脹翹起的現象。
以上, 我這個門外漢完全不懂. 不過光看廁所地磚, 就知道很費工.

若今晚回家看泥作都完成, 那麼明天就會進入木工進料的階段.
然後後天就開始施工嘍. 然後完工日期會比我預期的還要早喔!

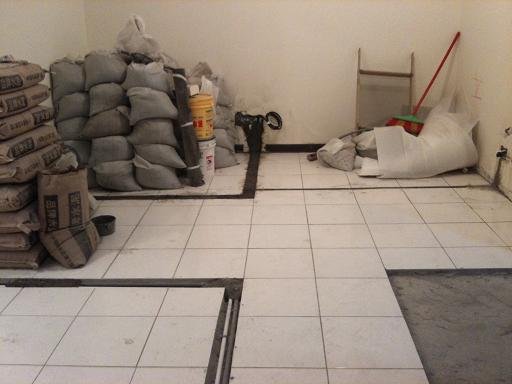

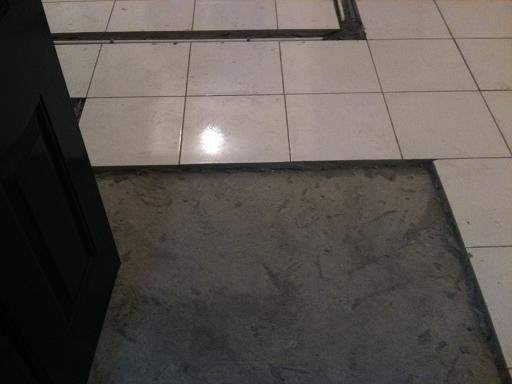

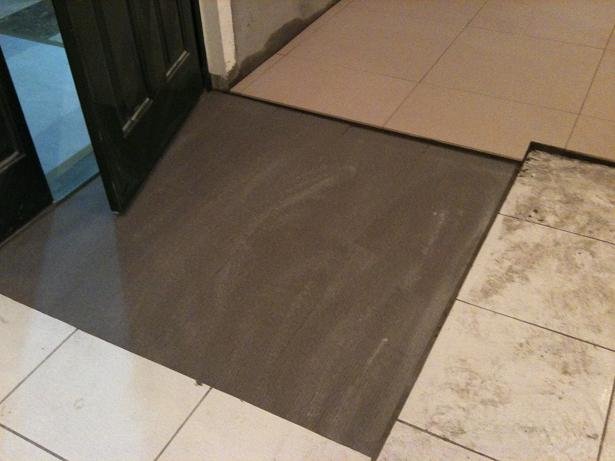

大門口的地磚, 今天地磚的縫已填補上了.

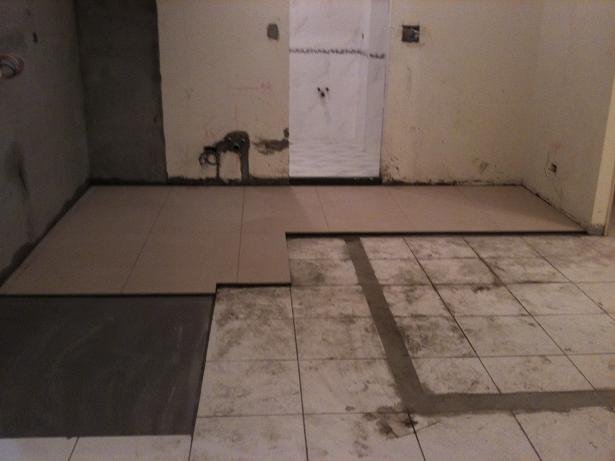

廁所門口, 可以看到地板和牆面. 因為廚房地磚還不能踩所以只能照外面

因為無法靠近看, 所以不知道地面磁磚縫是否有填補. 以及無法細部察看其它的牆面.
因為有移馬桶位置, 所以廁所地面有加高, 這部份也要等明天才能看那個擋水的夠不夠高.

廚房的地磚, 現在看又覺得像淺淺的咖啡色. 單看一片時像奶茶色.
所以我們不是設計師, 無法想像整片弄上去的樣子. 其實並沒我擔心的問題, 還蠻好看的.

有3處的洞沒補, 除了怕水進來外, 也怕蟲子小動物住進來.

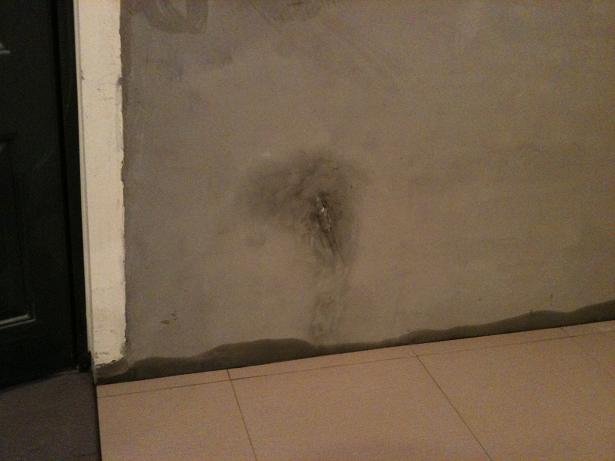

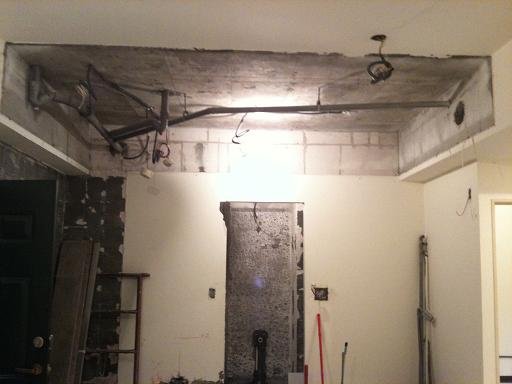

廚房上方的天花板, 似乎這個通風孔沒處理到, 下方照片是由外照進來

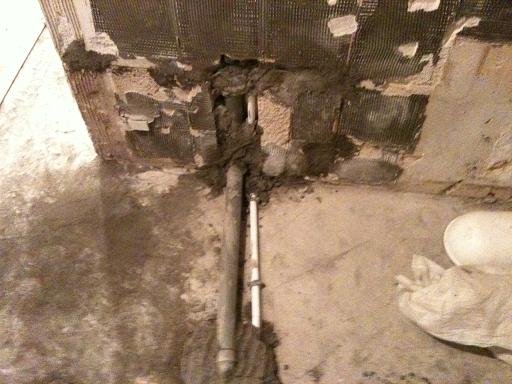

陽台外水管進室內的洞沒補上.

廚房牆上的這段露出來的水管, 我不知道設計師要怎保護這段, 且不會壓壞.

以上幾個問題今晚要寫mail 問看看設計師了.

2011.4.25 (一)
因為今天手上拿著貓糜的喜餅, 所以就沒拍照片了.
廁所地板已鋪上磁磚, 大門入口處也鋪上深灰色的地磚.
比我預期要快, 應該這週會鋪完廚房地磚.
泥作應該這週或下週會收工. 然後準備要付第2期款項.
我猜, 可能這週或下週會進衛浴設備吧? 這要問設計師了.

2011.4.22 (五)

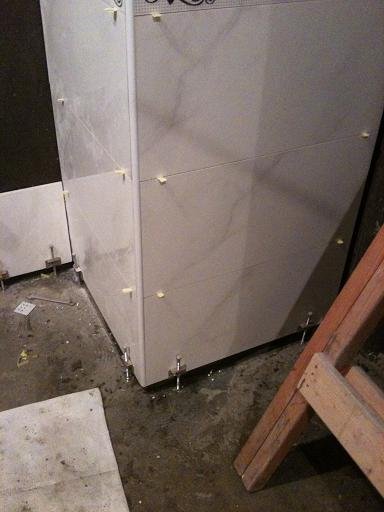

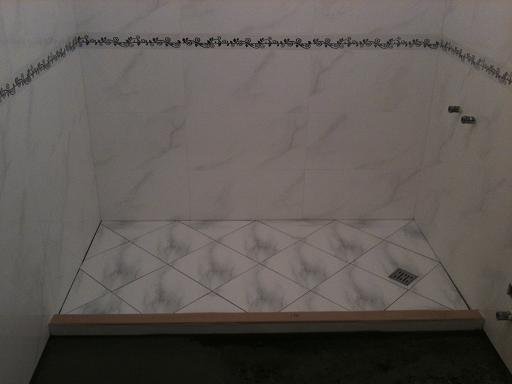

淋浴間的地面磁磚已貼上了, 擋水的也弄上了.

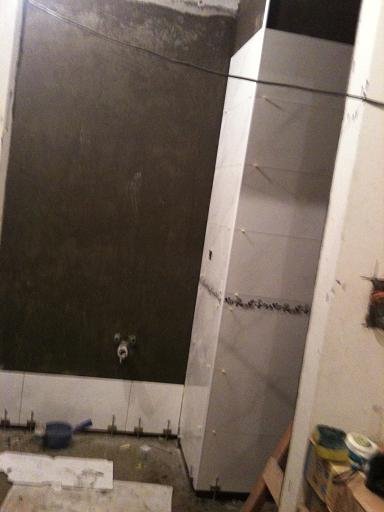

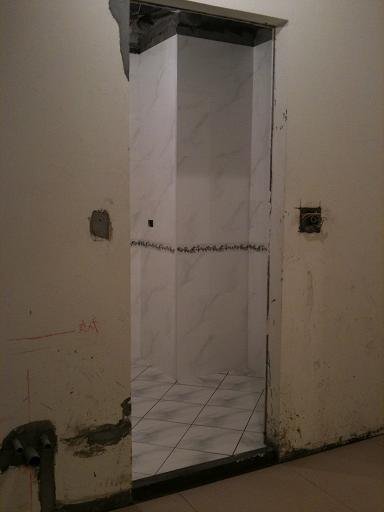

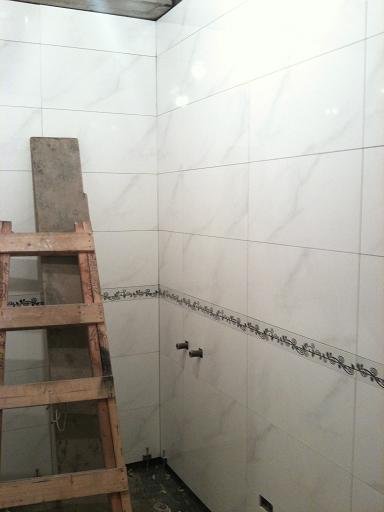

廁所除了地板外, 其它磁磚都貼上, 磁磚縫還沒全填完.

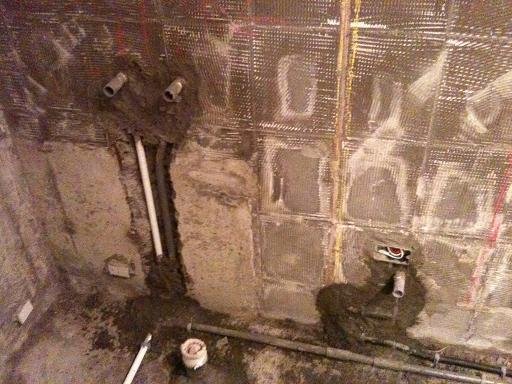

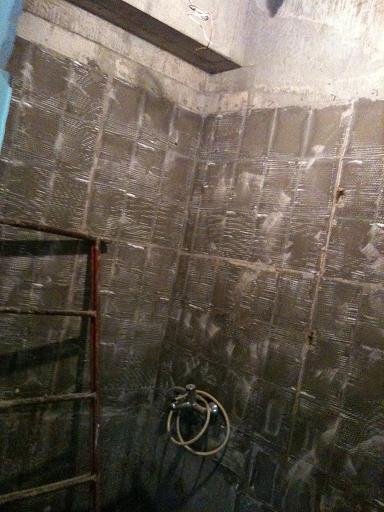

廁所防水是做到240cm, 2層防水.

由於住這快2年的感想, 夏天晚上睡覺時其實用不到冷氣.
白天和睡前也大多在客廳, 所以只要開客廳的冷氣就好.
主臥也就把舊的冷氣拆掉不要了. 所以把原先冷氣口封起來.

2011.4.21 (四)

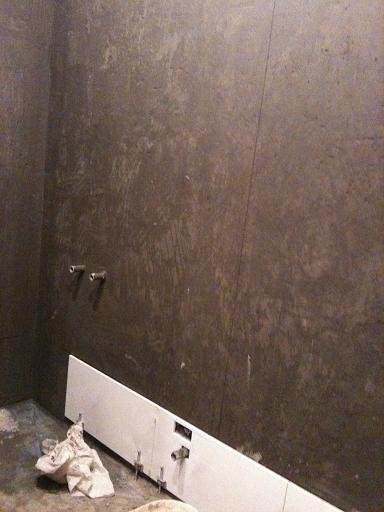

廁所牆面只剩一部份還沒貼完.

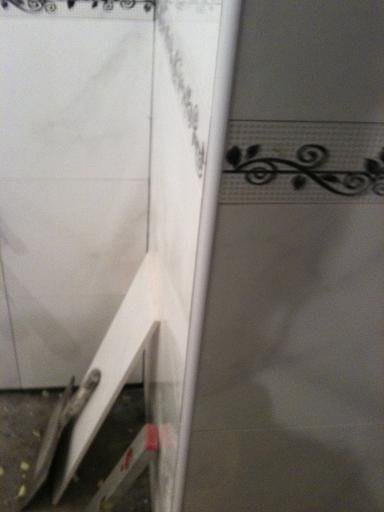

不過有發現一塊貼不平, ted 是說還可以接受.

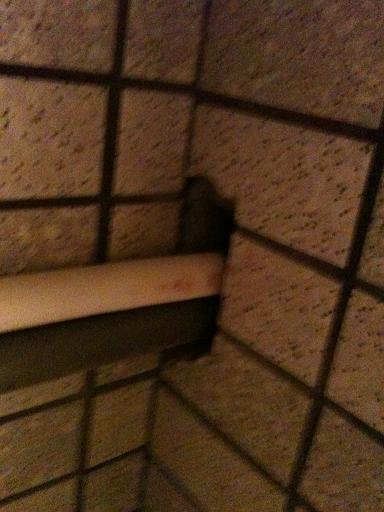

我是覺得現場師傅應該有發現到, 所以用板子在那頂. 如下面照片.

看來應該還要至少2週泥作才能收工.

2011.4.20 (三)
今天廁所開始貼磁磚了, 原來現在磁磚縫會比較小
然後轉角收邊會加上邊條. 加邊條比較好看.
以前都不會這樣施工.

廚房地磚也進料了. (SA61005-2)
雖然單看時覺得廚房地磚顏色還好
結果現場一堆一起看, 反而接近奶茶色
還好這色還算是安全色, 還蠻好配色的.

2011.4.19 (二)
中午和設計師確定了木地板+廚房地磚的顏色.

晚上回來看, 已開始處理牆壁泥作的部份.
自己預估下星期或再下星期結束時, 泥作應可完成.

2011.4.18 (一)
今天設計師寄了幾張照片, 需要確認木地板和廚房地磚樣式.
因為到了需要叫料進貨的時間. 也就是水電要收工, 泥作準備進場.
晚上回去時大門入口已堆了沙, 因此就不方便查看太多, 僅就入口處看看.
看來泥作已開始登場.

2011.4.16 (六)
今天設計師寄來磁磚地磚和木地板的照片.
其中有點小疑問的, 已回信去問了.

以下是今天中午時去拍的, 原來設計師已臨時裝燈炮了
(也就是基本拉電的已ok)

電控箱. 有特別針對可能會用電多的地方, 增加迴路

由大門面向陽台, 地上是水管. 白色是熱水管. 圖中是向外接到熱水器那

面向客廳處, 地上的電視視訊線已改好位置了

面向廚房區

主臥的電源

小孩房的電源

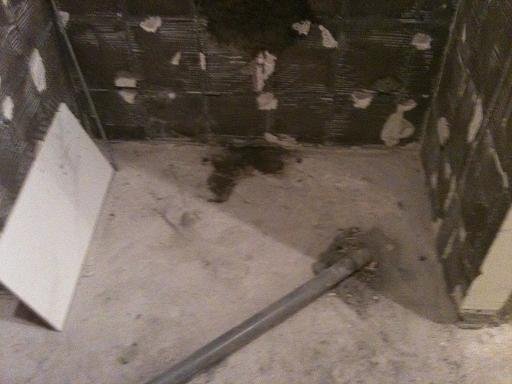

廁所, 地上放的白白的, 我沒留意以為是癈料. 結果原來是設計師先放一片要貼的磁磚在那比對.

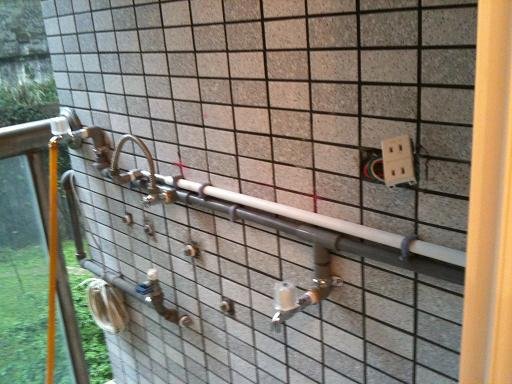

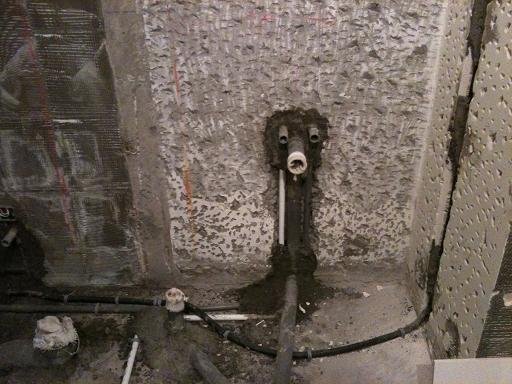

陽台. 這裡要接新的熱水器

2011.4.14 (四)
依舊是沒照片的文字記錄.

今天房間內的電線都在拉當中, 電箱中也加了我看不懂的東西進去.
地上的水管轉彎接頭處都先弄上水泥 (不知道為什麼要先上水泥)
自己預估水電可能的時間差不多要1.5到2星期, 然後再1.5到2星期的泥作.

2011.4.13 (三)
今天看到客廳電視訊號線和電線佈線了.
廁所地板溼溼的, 不知是否在測水管和漏水測試.

2011.4.12 (二)
水管已架設上去了, 過幾天要拿紙筆大約畫一下線路
雖然設計師說會拍照留底, 以備萬一有什麼事需要查線時
可以知道要挖那, 而不是亂挖一通.

他們怎知道一間屋子水的進和出在那呀
然後能夠就做出規劃出來.
我這水電白痴的看半天仍猜不出來.

2011.4.11 (一)
原本決定要買車位, 後來經過一些事後, 決定只用租.
等看看明年後年時夠不夠錢買車位了.
今天先租的車位就可以給設計師停,
原先的車位一直是給工班停.
設計師停外面再一路爬上來.
體諒設計師也有年紀了 XDDDD

今天已開始挖水電要埋的地方,
看來遇到RC牆打起管線還是很吃力
這幾天開始會沒圖沒真相
因為電箱裡的電線都切掉了.
為了安全加上我們也不懂, 進屋看時就不能開燈
所以也就沒照片嘍.

2011.4.8 (五)
無關裝修 : 決定要買車位.
但沒想到車位買賣的複雜度更甚於買屋.
同時也等於再花一次買屋的代書花費 (土地財產移轉過戶)
奉勸有車位需求的人最好還是買有車位的屋子.

下午收到設計師的 mail (設計師是iphone4的使用者) 告知拆除完畢,

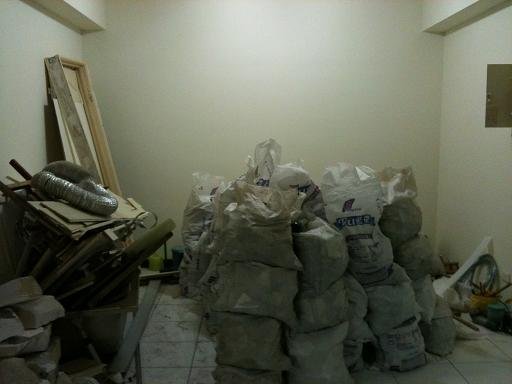

晚上去看, 有一半的癈料已運出去了. 水泥也送料進來放好了.
下週將進入水電工程!

2011.4.7 (四)
無關裝修的事情 : 郵局調利率了, 上調 0.09.
安心成家前2年變 1.64, 第3年起 1.94.
台銀總金額不變, 但調高利息比重.
變成本金少還57元, 利息增加58元.

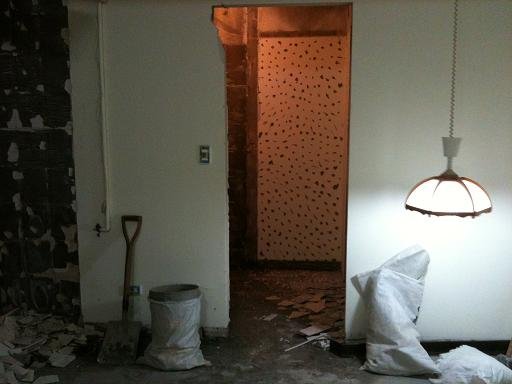

今日開始拆除工作, 地板廚具廁所等都拆掉了

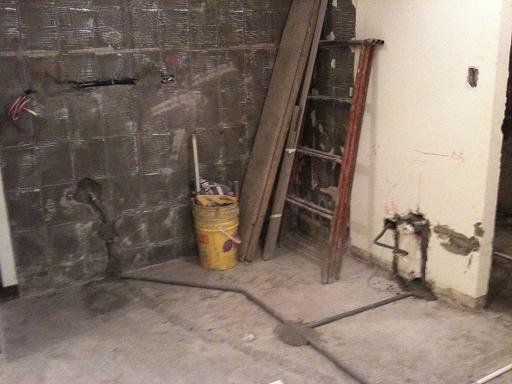

天花板+主臥舊冷氣還沒拆.

設計師將平面圖以及注意事項貼在牆上

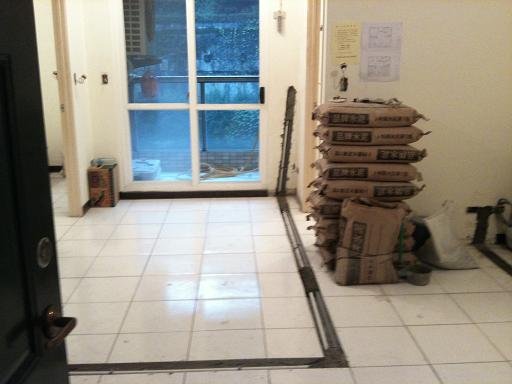

客廳全景, 已被一堆癈料占據中

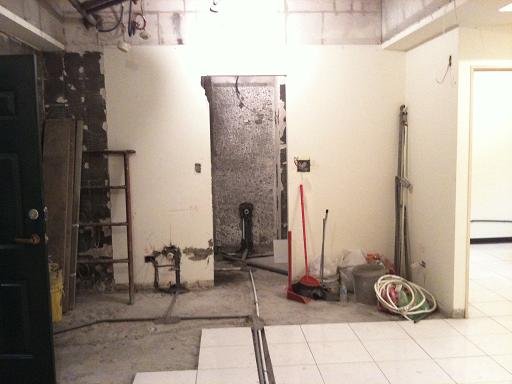

這是廚房和廁所入口, 因為我沒法再退後了, 所以拍不到全景.

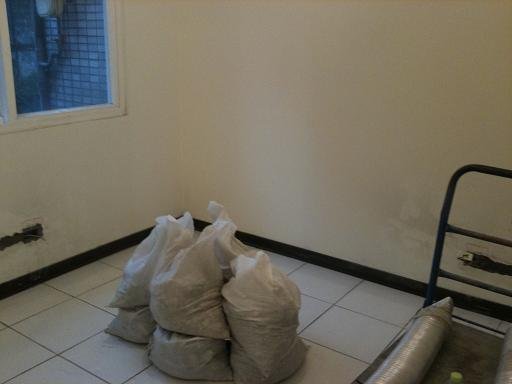

廁所內部

原先看起來還不算太小的屋子, 在堆滿癈料後瞬間小了10坪的感覺 XD

2011.4.6 (三)
今天開始動工, 晚上回去看了, 設計師先進行前置作業.
電梯的保護應該明天會處理完.
電梯出口到屋子入口的地板已貼上珍珠板.
設計師也在牆上注明那些要去除掉.
室內開始放了一些工具了.
然後.. 他們忘了要鎖門... 他們沒鎖門就下班走了.

arrow
arrow
    全站熱搜
    創作者介紹
    創作者 Elizas1201 的頭像
    Elizas1201

    Eliza 小站

    Elizas1201 發表在 痞客邦 留言(0) 人氣()
